Radovi unutar ugovora za grupu 1 - do 31.12.2022.
30.12.2022.
![](https://ik.imagekit.io/aglomeracijasinj/tr:q-85,w-2560,q-95/flamelink%2Fmedia%2Fgrupa%201e.jpg?alt=media&token=e35c1dc3-8fca-4ecb-8c17-8b05f902a9d8)

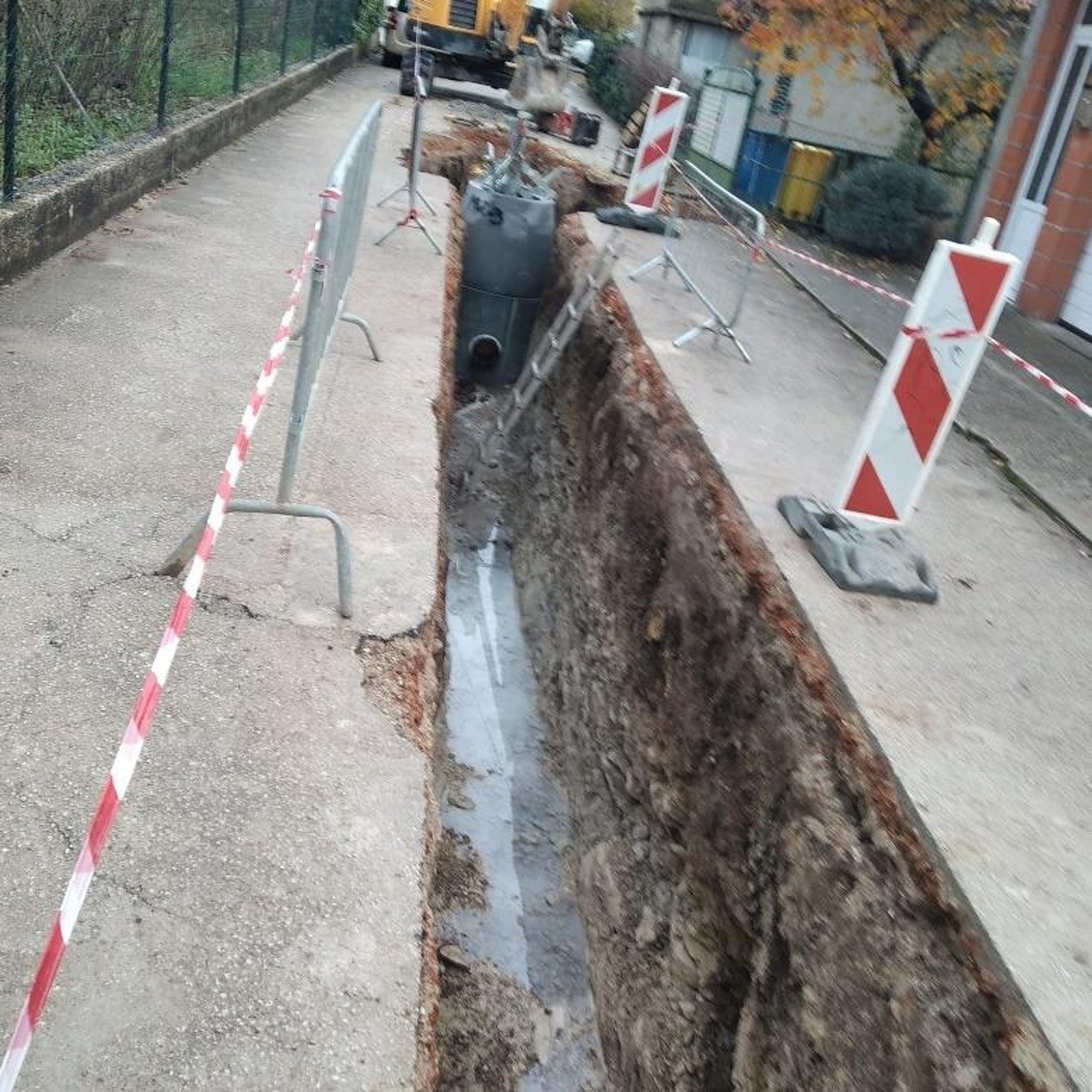

Do dana 31.12.2022. izvedeno je ukupno 13.288 metara kolektora odvodnje te je izvedeno 318 kućnih priključaka na sustav odvodnje. Izveden je 201 metar nove vodoopskrbne mreže te su sanirani vodoopskrbni kolektori u dužini od 2.310 metara.
PODSUSTAV GLAVNI KOLEKTORI:
- Izvedeno je 2.153,06 metara cjevovoda odvodnje te 41 kućna priključka. Izvršena je sanacija vodoopskrbnih cjevovoda u duljini od 519,28 metra te 21 vod. kućna priključka.
PODSUSTAV CENTAR ISTOK:
- Izvedeno je 2.686,22 metara cjevovoda odvodnje te 82 kućna priključka.
PODSUSTAV GLAVICE ZAPAD:
- Izvedeno je 8.448,57 metara cjevovoda odvodnje te 195 kućnih priključaka. Izvršena je sanacija vodoopskrbnih cjevovoda u duljini od 1.790,92 metra te 48 vodovodnih kućnih priključaka.
VODOVOD BARAČI:
- Izvedeno je 200,54 metara vodoopskrbne mreže.
