Radovi unutar ugovora za grupu 3 - do 31.03.2023.
30.03.2023.
Izvedeno je 5.693 metra cjevovoda odvodnje te 78 kućnih priključaka te je izvršena sanacija vodovoda u dužini od 2.284 metra te je sanirano 46 vodovodnih kućnih priključaka.

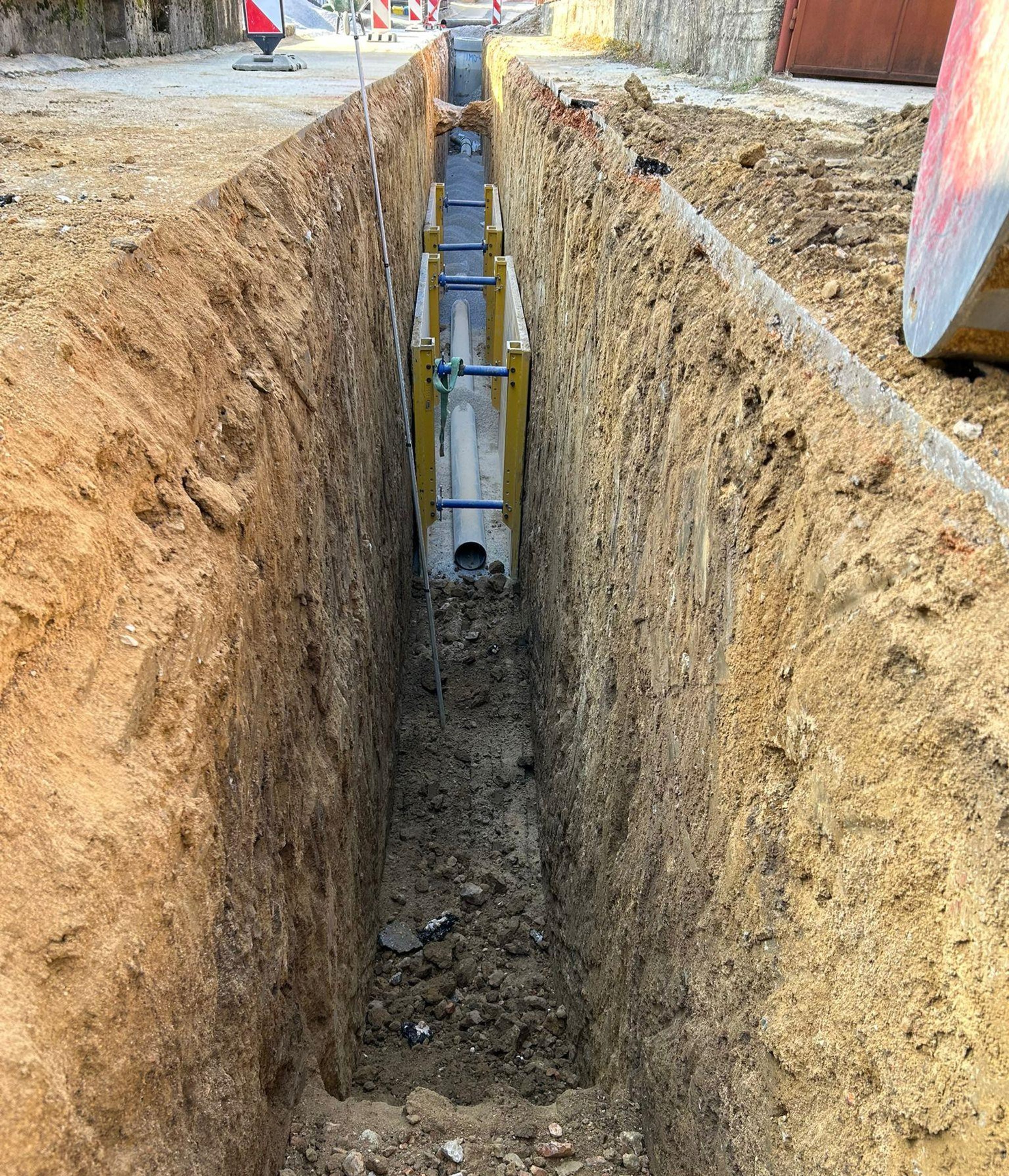

ODVODNJA: PODSUSTAV GLAVNI KOLEKTORI: Izvedeno je 437,71 metara cjevovoda odvodnje. PODSUSTAV SJEVER: Izvedeno je 5.255 metara cjevovoda odvodnje te 78 kućnih priključaka.
VODOOPSKRBA: SANACIJA VODOSPREME ŠUŠNJEVAČA: Izvršeno 95% građevinskih radova na sanaciji vodospreme te je montirano 95% opreme. REKONSTRUKCIJA VODOSPREME SINJ-RADOŠIĆ Izvršeno 68% građevinskih radova na sanaciji vodospreme. PODSUSTAV GLAVNI KOLEKTORI: Izvedeno 1.080 metara sanacije vodoopskrbne mreže. PODSUSTAV SJEVER: Izvedeno 1.204 metra sanacije vodoopskrbne mreže te 46 vodovodnih kućnih priključaka. NABAVA I ISPORUKA KUĆNIH VODOMJERA: Isporučeno 595 vodomjera.
